基礎工事現場施工
べた基礎施工時の工種とタイムスケジュールを簡単に作ってみました。

施工費合計 約55万円
1日当たりの平均作業員は3名
重機・ダンプ・型枠料・雑材料等含む

※立ち上がりコンクリートの養生期間は天候により異なります。

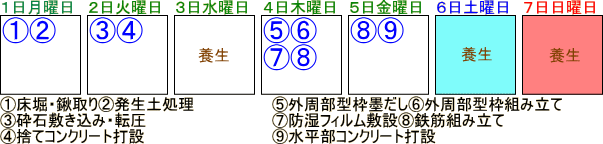

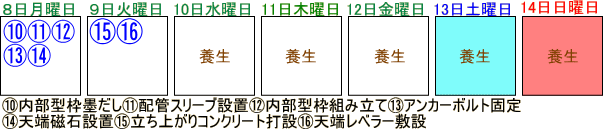

この施工スケジュールは、水平部コンクリートと立ち上がり部コンクリートを
2度に分け、打設するスタイルで作成致しましたが、
コンクリート打設1回で完了するタイプの型枠方式もあります。
